打開路徑:【主菜單】->【計劃】-> 【報表】-> 【BOM欠料分析】

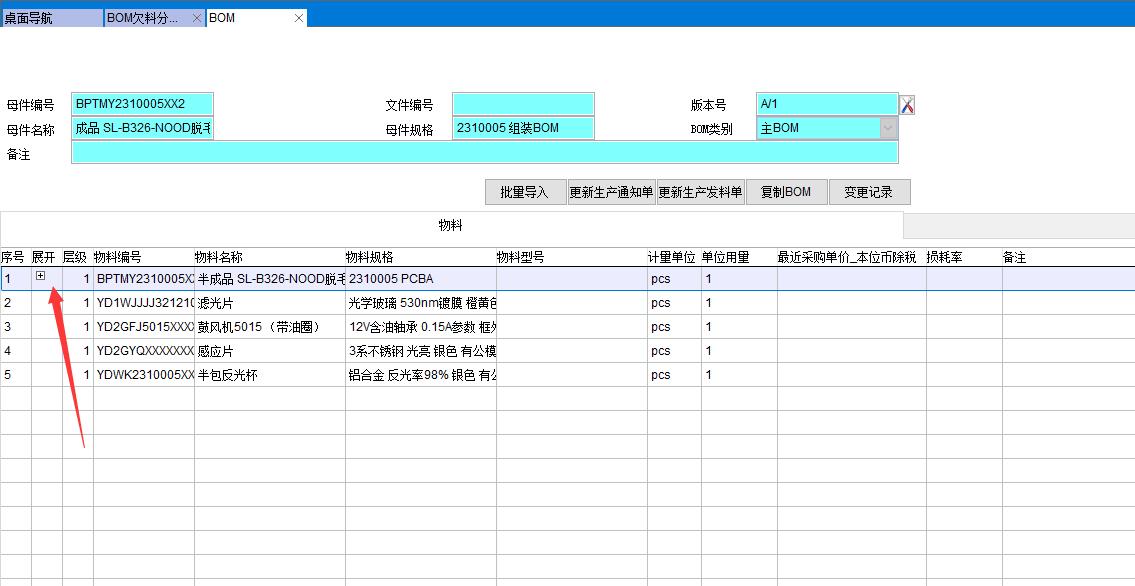

BOM欠料分析是對產品的BOM物料進行需求分析,因此使用的前提條件是必須有BOM。

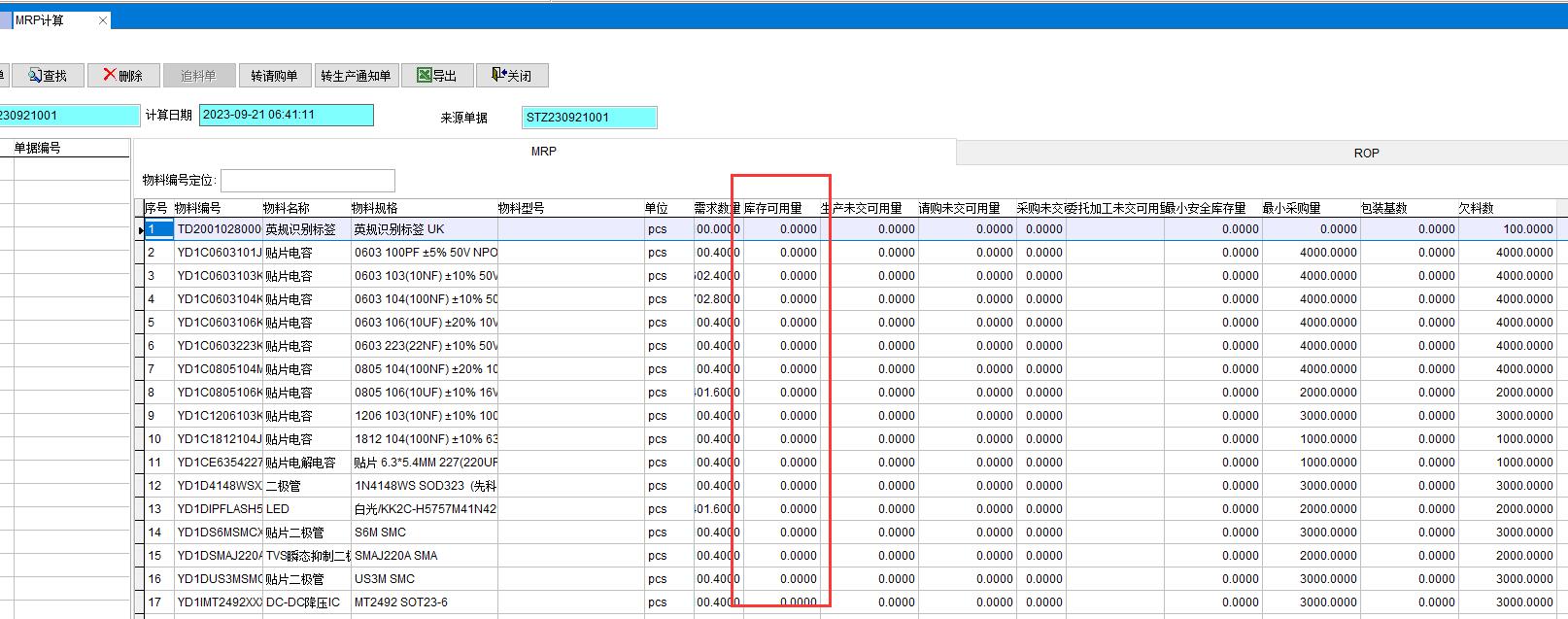

BOM欠料分析與MRP計算都是對物料需求進行分析,與MRP計算不同的是BOM欠料分析功能簡單計算速度快,只對現有庫存進行欠料分析。
與MRP計算的第二個區別是BOM欠料分析不能鎖定用量,比如某物料庫存總量100,MRP計算通過發料單鎖定用量,比如某發料單需求40個,那么庫存可用量就是60個,第二個發料單需求20,第二個發料單跑MRP計算時按庫存可用量60進行計算,計算完成庫存可用量60-20=40,即兩個未領料的發料單總共鎖定庫存物料60。但是BOM欠料分析按庫存總量100進行計算,這100個用量可以重復進行計算。因此,BOM欠料分析與MRP計算的使用場景是不同的,BOM欠料分析只考慮當下庫存量能否滿足該產品物料需求。

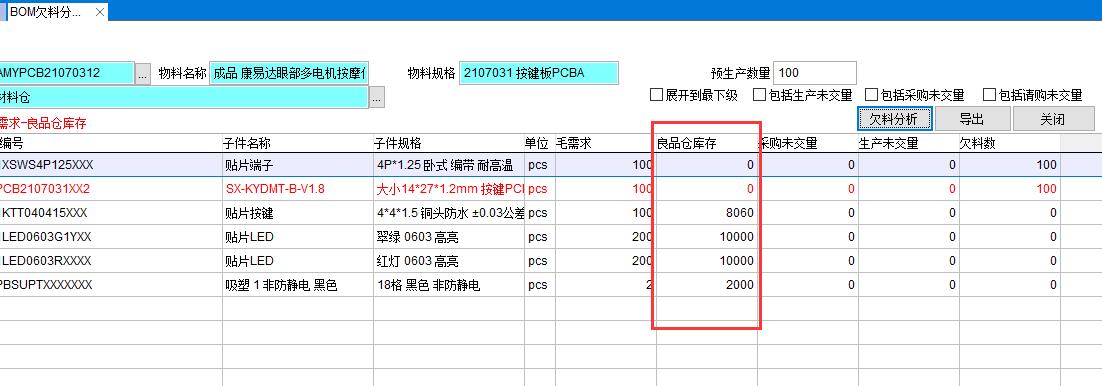

第三個不同是MRP計算考慮庫存可用量,BOM欠料分析考慮良品庫存量

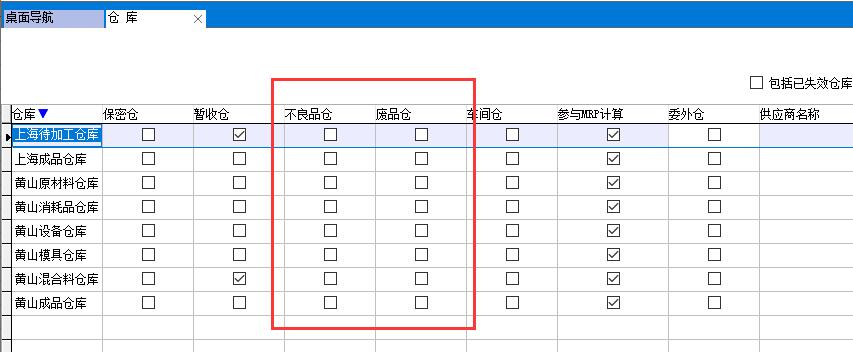

良品庫存量不包含不良品倉、廢品倉,在基本資料-倉庫中定義不良品倉、廢品倉

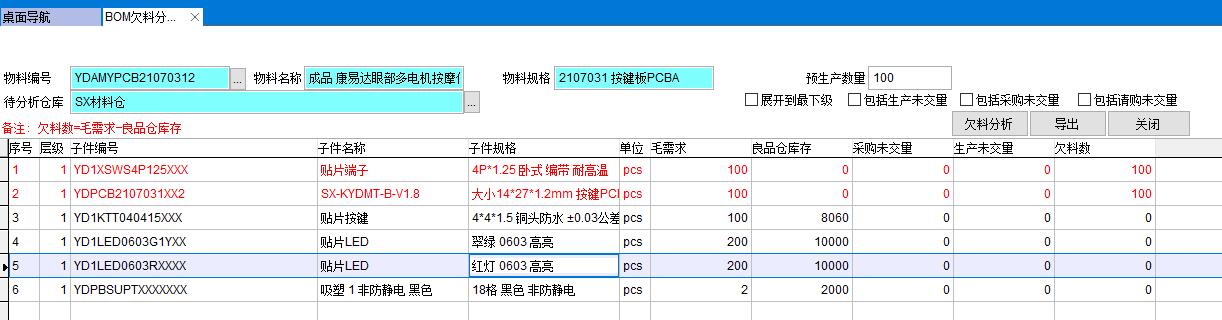

欠料數
紅色字體為欠料的物料,黑色字體不欠料。

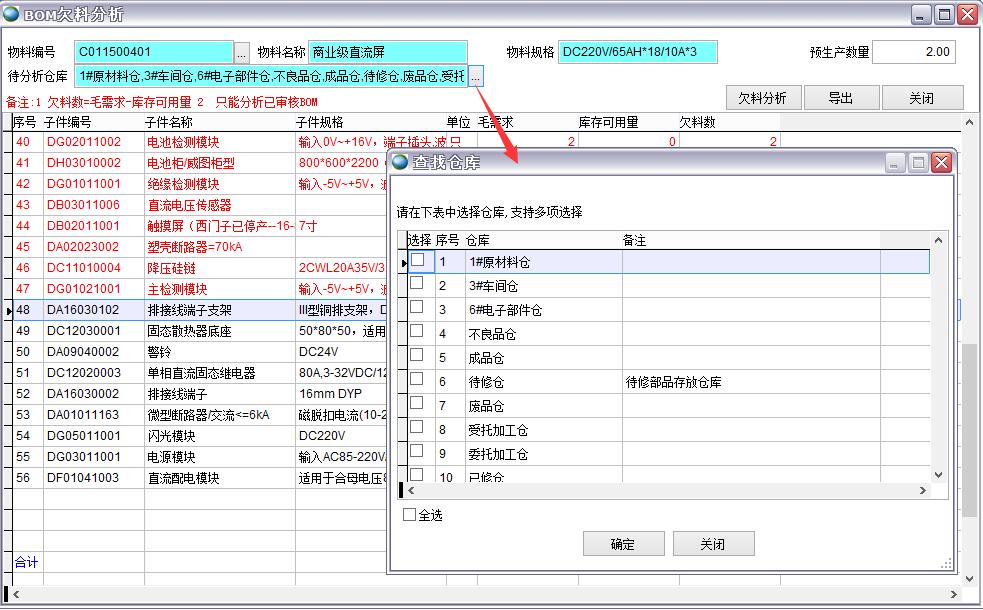

待分析倉庫
可以多選參與分析的倉庫

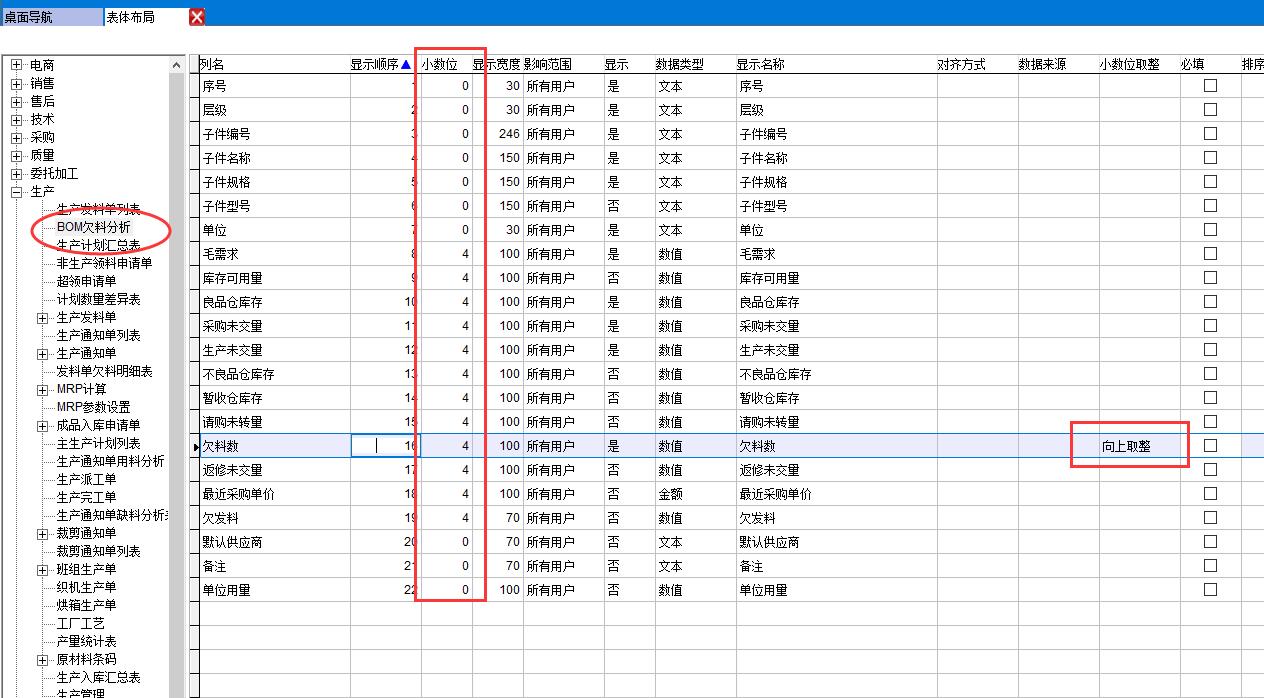

小數位
表體布局中設置小數位

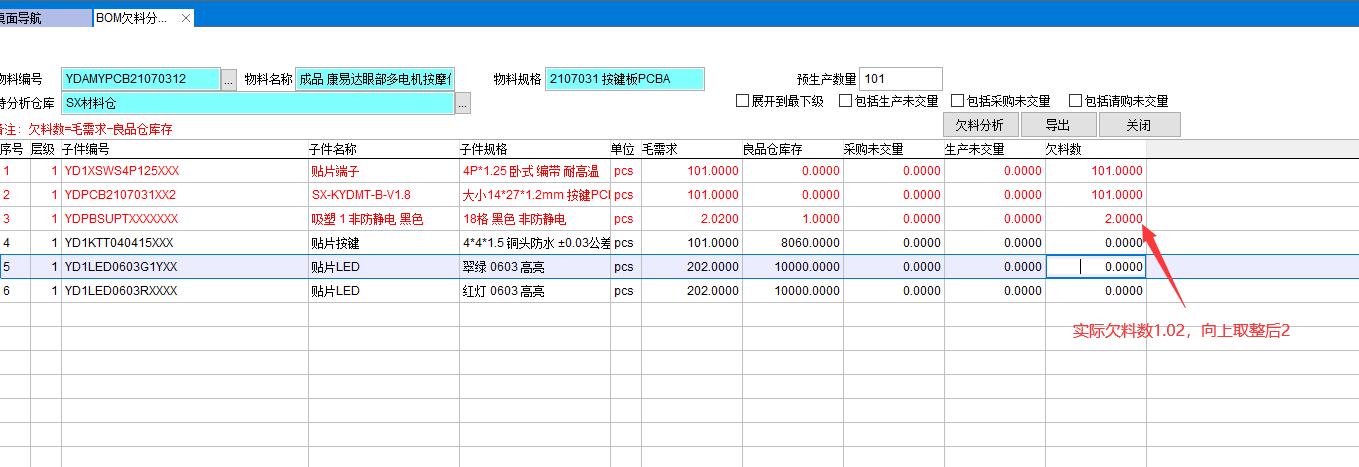

欠料數設置為向上取整后
采購未交量
采購單未入庫數量,即采購在途量

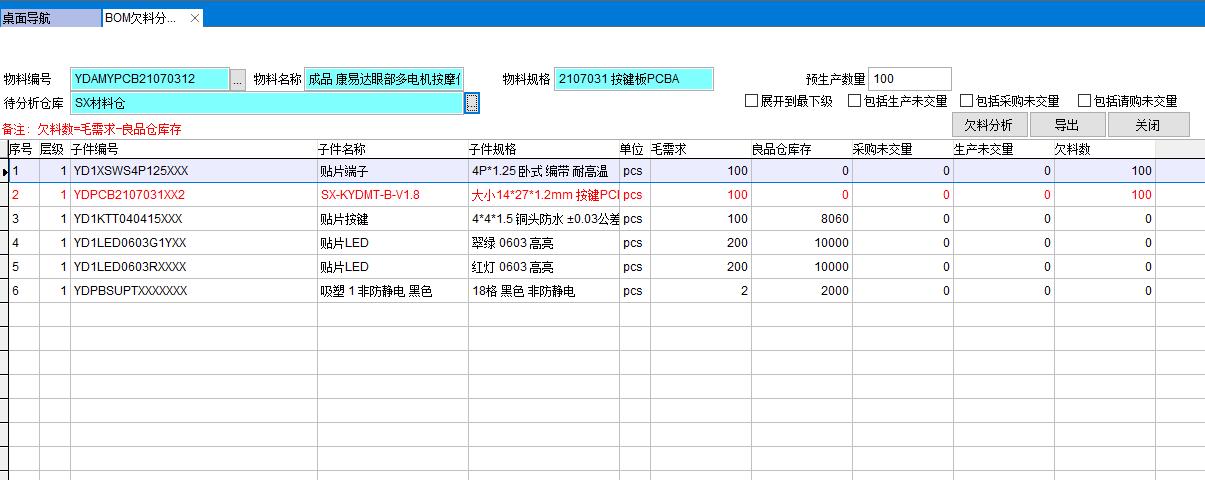

默認不考慮采購未交量,勾選后參與計算
生產未交量
生產通知單未入庫數量,通常指半成品
默認不考慮生產未交量,勾選后參與計算
請購未交量
未轉采購單的請購單數量
默認不考慮請購未交量,勾選后參與計算

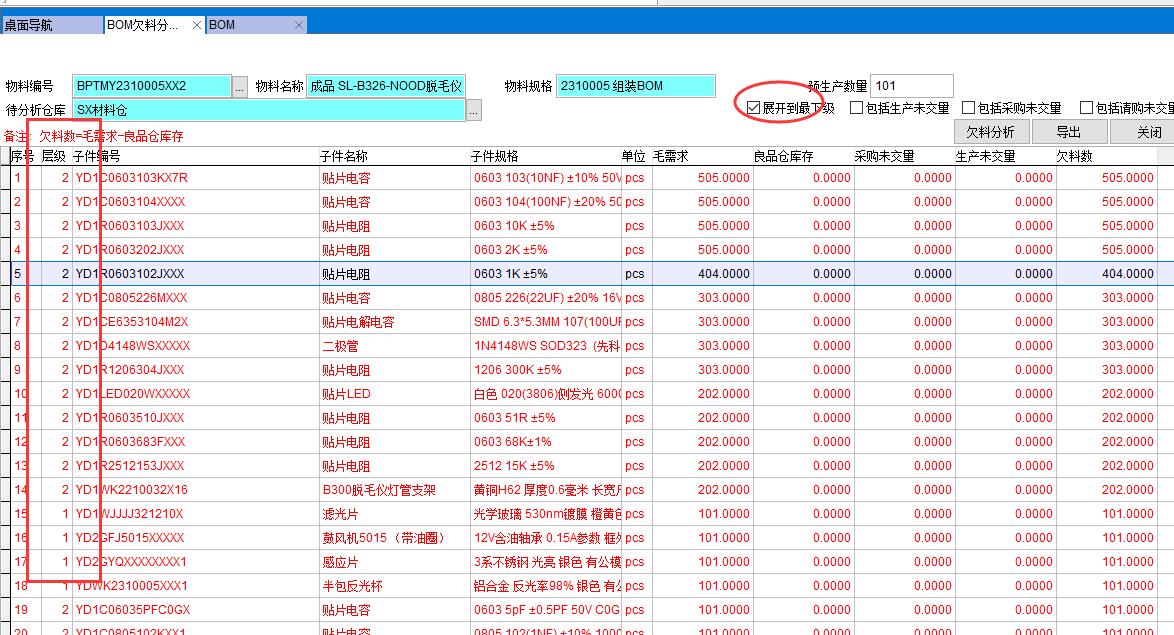

展開到最下級
需求日期
默認需求日期是隱藏的,需要用表單布局顯示出來,沒有需求日期的所有單據參與計算

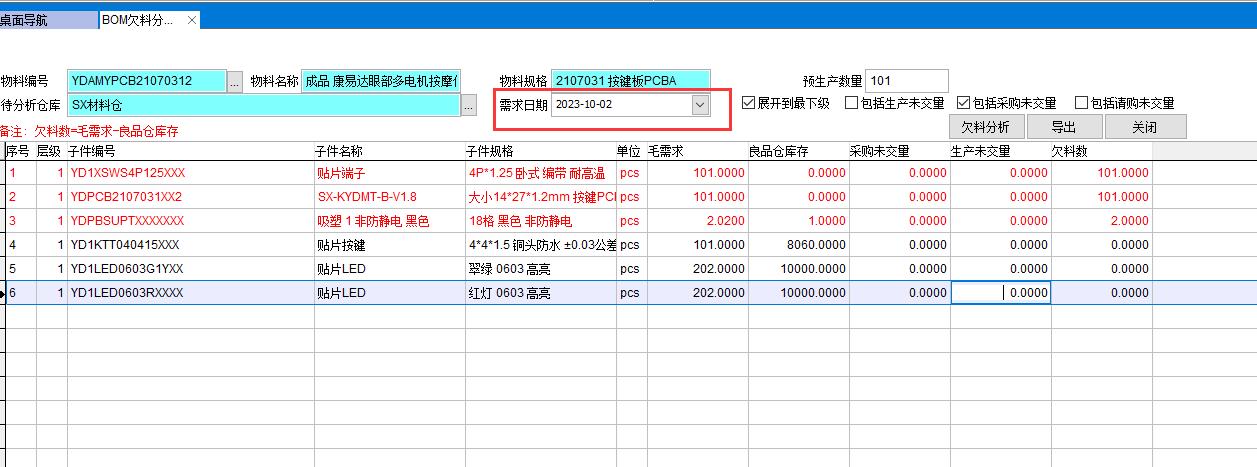

如果有需求日期,如下圖需求日期10月2號,如果勾選了包含采購未交量,那么如果有個采購單要求交期是10月10號的就不在計算范圍

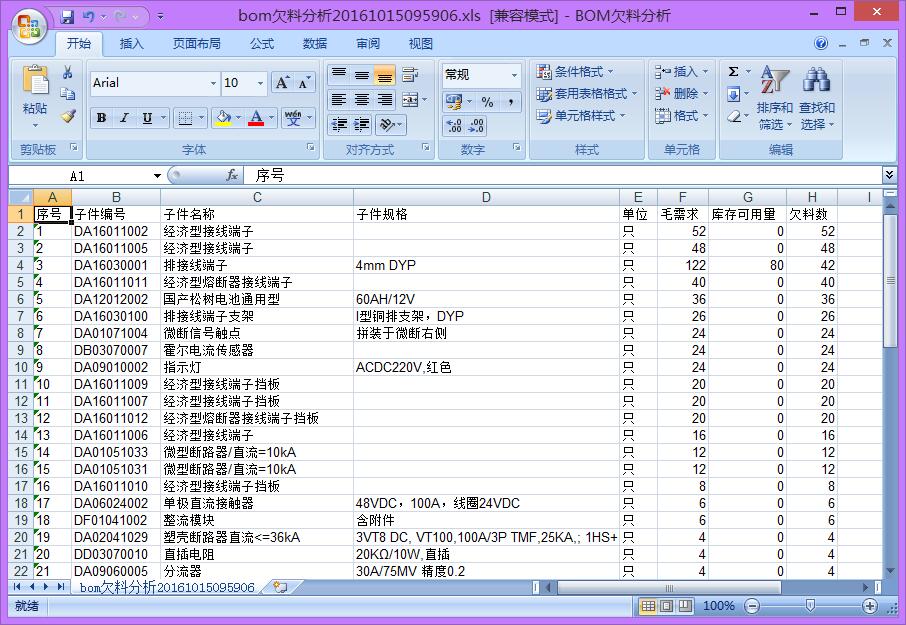

導出
可以將數據導出到excel,導出格式在導出布局中進行設置
BOM欠料分析的應用場景:
1、緊急插單
某訂單需要緊急生產,此時該訂單優先級別最高,所有物料庫存都參與計算,用BOM欠料分析看能否滿足物料需求
2、領料前缺料檢查
臨近要生產的工單(生產通知單)還未領料,在領料前看庫存料是否滿足領料需求
