本文用一張圖片來顯示ERP Proven Path實施方法的每個步驟,并對這張結構圖做一個簡單的介紹,使得大家對Proven Path能有一個整體的認識。

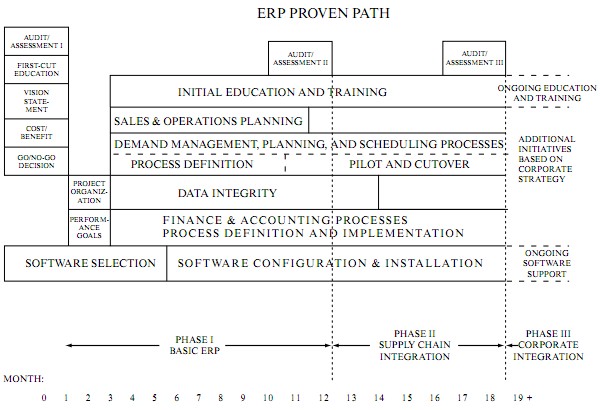

ERP Proven Path的整張結構圖放在本文的末尾,對ERP Proven Path實施方法有興趣的朋友可以把這張圖片保存下來,最好是打印出來,因為《ERP:Making It Happen》這本書的所有內容,都是緊密圍繞ERP Proven Path來展開的。
對照ERP Proven Path結構圖,先看最下面的時間軸,這里假設的是一個18個月左右的實施周期。為什么是18個月,在為ERP項目制訂積極進取的實施計劃之前已經探討過。
從圖上可以看出,Proven Path把整個ERP項目分成了三個階段:
這里要特別說明的是,Proven Path的三個階段,與我們經常聽說的分階段實施ERP的“階段”是很不一樣的,我們經常聽到的分階段實施ERP,一般是先財務,然后是產供銷和庫存,最后是計劃模塊。而Proven Path 的分階段是站在一個更高的層次來分的,Basic ERP階段就已經包括了企業ERP管理系統的所有基礎模塊。
從ERP Proven Path結構圖可以看出,ERP項目的階段1和階段2都有明顯的起點和終點,然而階段3的工作是在18個月的實施周期之外且沒有終點,既ERP管理系統的深化應用是持續進行的。
按照Proven Path,在18個月之內,需要完成階段1和階段2的工作,也就是說,除了要完成企業內部ERP管理系統所有基礎模塊的實施,還要完成與客戶和供應商的供應鏈集成。對于國內企業來說,這無疑是一個巨大的挑戰,實際上很少有企業能在18個月之內完成這些工作,甚至很少有企業能在18個月之內高水準的完成階段1的實施。
因此我們在應用Proven Path方法的時候要講究靈活性,在實施周期的安排上要根據實際情況進行調整,既不能不切實際的急于求成,也不能太拖沓,我們要制訂一個符合企業實際情況的、同時也體現了積極進取原則的ERP實施周期。
但是除了實施周期可以適當調整之外,ERP管理系統的實施步驟,需要完成哪些工作,應該嚴格按照Proven Path所歸納總結的步驟來進行,對任一步驟都不能掉以輕心,心急吃不了熱豆腐,很多時候速度越快就意味著越慢。
Proven Path的每一個實施步驟,在下面的結構圖上都有體現,每一個步驟并非是一步步的來,很多步驟是可以同步進行的。
ERP項目的教育(Education)和培訓(Training)是貫穿始終的,首先是First-cut Education,然后是Initial Education and Training,最右邊是Ongoing Education and Training,所以ERP培訓工作是沒有終點的,企業需要有計劃地推進,這是確保ERP管理系統成功運用的有力手段。
